杰瑞锁定2031年前订单,燃气轮机百亿交付倒计时

【杰瑞】谷子摊位扫描修复

一笔14.65亿美元合同背后的时间差

杰瑞股份披露的2026年半年报中,有一组数据构成了理解其当前处境的关键:2025年11月至2026年8月14日,公司新获燃气轮机发电机组及配套设备订单累计超过31亿美元,折合人民币约209亿元。其中仅2026年7月,控股子公司J&F Power Systems LLC与一家国际云服务商签署的单笔合同就达14.65亿美元,约占2025年度经审计营业收入的61.33%。

这笔合同有一个容易被忽略的细节:交付安排在2027年,对2026年度经营业绩不产生影响。订单与收入之间,横亘着一道超过一年的时间差。

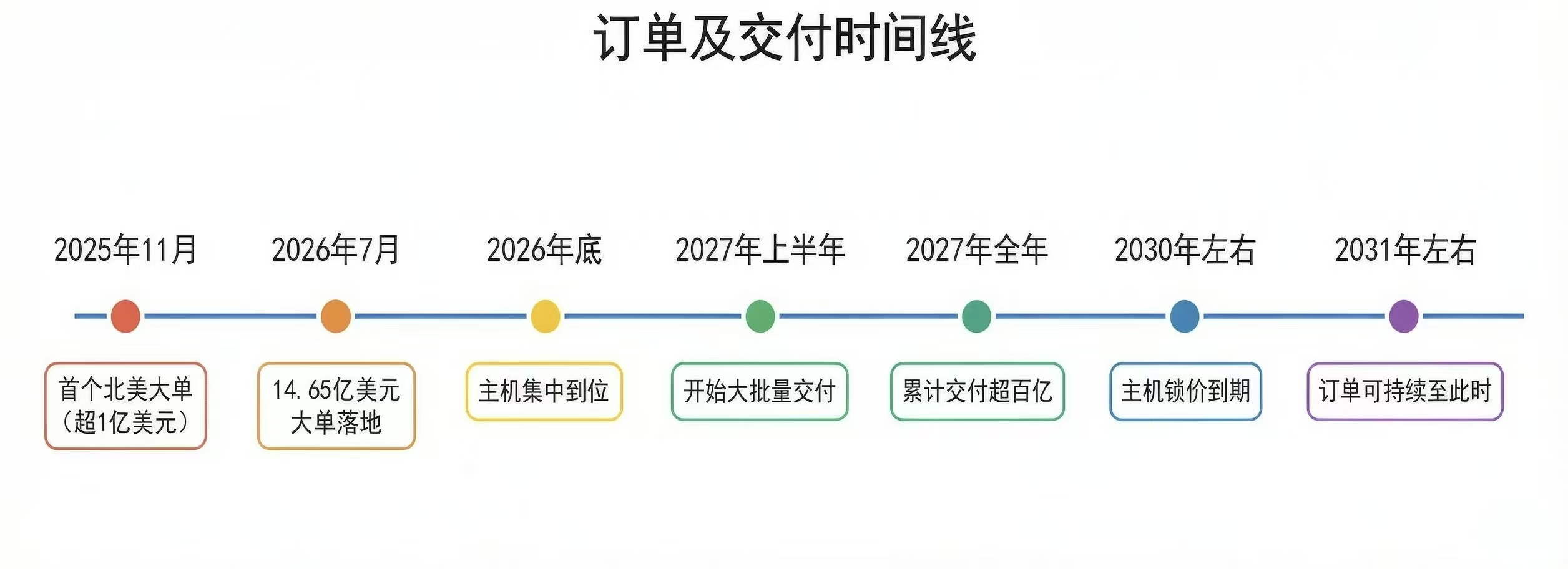

据公开信息,杰瑞股份副总裁李慧涛在8月29日的调研活动中给出了一个更明确的判断:预计2026年底前,燃气轮机发电机组相关订单总额将超过200亿元人民币;订单的可持续性至少延续到2031年。而真正的大规模交付,要等到2027年才会启动。

杰瑞股份燃气轮机订单预计突破200亿元,海外营收占比首超国内|活力中国调研行
杰瑞股份燃气轮机订单预计突破200亿元,海外营收占比首超国内|活力中国调研行

这意味着,当前市场看到的是订单数字的快速膨胀,但利润表的兑现节奏要慢得多。两者的错位,是理解这家公司估值与风险的核心线索。

主机锁价与预付账款暴增的因果链

交付为什么慢?制约因素不在杰瑞自己的产线,而在上游主机。全球燃气轮机主机产能集中在GE、西门子、三菱重工三家手中,据东吴证券研报,2026年全球燃气轮机需求预计达117GW,供应仅约50—60GW。核心主机厂的订单排期已延伸至2030年,部分到2031年。

杰瑞股份的角色是成套解决方案提供商——从主机厂采购燃气轮机,完成发电机组集成后交付给数据中心客户。主机的供应瓶颈直接决定了它的交付上限。

主机价格在过去一年里上涨约三倍。这一涨价并未按线性方式传导至杰瑞的利润端,原因在于公司提前锁定了主机价格。据公司披露,基于此前油气领域积累的燃气轮机业务关系,杰瑞已与几大主机品牌完成锁价,锁价期覆盖至2030年前后。

财务数据与这一说法形成印证。2026年上半年,杰瑞股份预付款项达26.43亿元,较年初增长141.59%。据公司在8月13日投资者交流活动中的表述,预付款增长的原因正是“为匹配持续增长的订单需求、保障生产交付连续性,已提前锁定燃气轮机主机等核心部件及原材料的产能供给”。

杰瑞股份燃气轮机订单预计突破200亿元,海外营收占比首超国内|活力中国调研行
杰瑞股份燃气轮机订单预计突破200亿元,海外营收占比首超国内|活力中国调研行

锁价的另一面是资金占用。26亿以上的预付款意味着经营性现金流的净流出压力,在交付确认收入之前,这笔资金将被上游长期占用。订单增长越快,预付款规模越大,现金流的承压越明显。

海外营收首超国内:结构变化还是周期波动

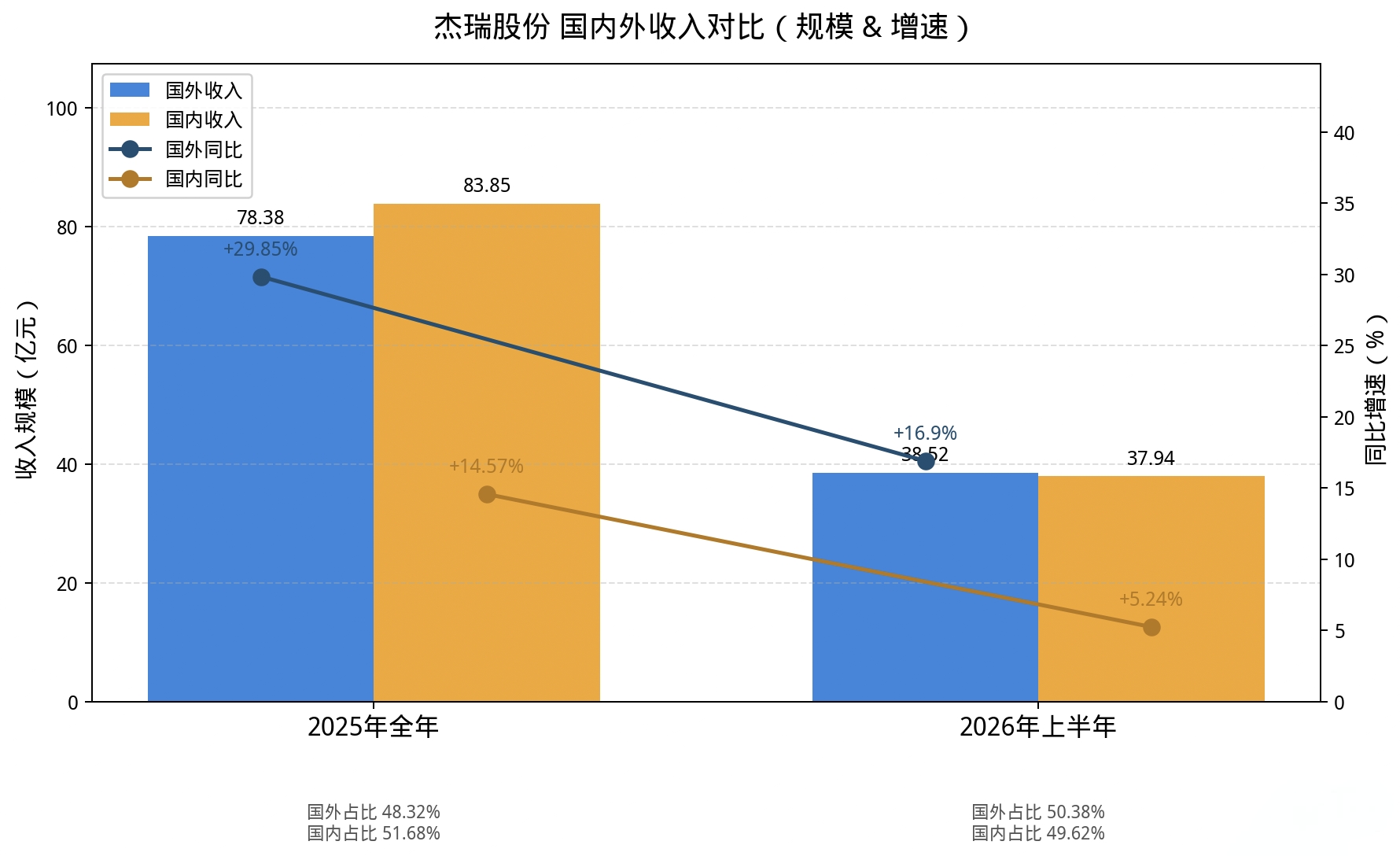

2026年上半年,杰瑞股份海外营收38.52亿元,占比50.38%,在公司财务记录中首次超过国内收入。从增速看,海外同比增长16.90%,国内同期仅增长5.24%,差距显著。

杰瑞股份燃气轮机订单预计突破200亿元,海外营收占比首超国内|活力中国调研行
杰瑞股份燃气轮机订单预计突破200亿元,海外营收占比首超国内|活力中国调研行

这一变化并非突发的结构跳跃,而是一条持续多年的斜率差异累积的结果。2025年全年,海外收入增速29.85%,是同期国内增速14.57%的两倍。公司管理层对媒体表示,计划未来3—5年内将海外收入占比提升至80%,2026年合同额口径的海外占比已超过80%。

支撑这一目标的是需求端的地域分布。北美电网接入周期长达5—10年,数据中心建设周期却只有2—3年,科技企业选择自建燃气电站作为过渡方案。据公司披露的信息,杰瑞的燃气轮机发电机组订单客户集中在北美市场,这一区域需求的持续性将直接决定80%目标的可实现性。

需要看到的是,海外占比上升的另一面是国内市场增速趋缓。传统油服装备作为杰瑞的存量基本盘,在国内油气资本开支强度不再上台阶的背景下,增长空间有限。海外占比提高既反映新业务的爆发力,也折射出国内业务的相对平淡。

杰瑞股份燃气轮机订单预计突破200亿元,海外营收占比首超国内|活力中国调研行
杰瑞股份燃气轮机订单预计突破200亿元,海外营收占比首超国内|活力中国调研行

2027年百亿交付的兑现条件

据公司方面在调研中的表述,今年年底主机将陆续到位,2027年全年累计交付金额预计超过百亿元,上半年与下半年大致各占一半。若这一节奏兑现,2027年将成为杰瑞股份上市以来单年度交付体量最大的年份。

但兑现路径依赖多个条件同时成立:主机厂商按期交付、杰瑞自身产能在交付高峰前完成扩充、数据中心客户的验收流程不出现额外延迟。三者中任何一环的偏移,都会将百亿级交付在年度之间重新分配。

产能端的准备已在推进。据公开信息,杰瑞国内工厂已具备燃机发电机组生产能力,北美产线实现多品类设备本地化总装,公司正通过扩建和租赁方式提升产能,根据订单情况在国内外工厂之间灵活调配。

订单的可见性已经延伸到2031年,但可见性不等于确定性。从合同签署到收入确认之间的时间差、上游主机的排期约束、以及交付高峰期的执行能力,共同构成这套增长叙事的验证节点。市场对这家公司的定价,最终将取决于这些节点逐一兑现的程度。

投资有风险,本文仅供参考,不构成投资建议。

本文由AI辅助生成
